Реальные сроки выполнения заказов ЗАБОРЛЕГО
Чтобы добавить сообщение, авторизуйтесь или зарегистрируйтесь
- READONLY
31.05.15 09:50
Филиппов Сергей
ЗаборЛего
ЗаборЛего
Бригада из 3х монтажников ставит в среднем 10 столбов и цоколей за смену продолжительностью 8-9ч, это 30м забора без покраски столбов и навешивания секций. Поэтому на установку забора протяженностью 100 м с распашными воротами и калиткой под ключ уходит как правило 5 дней, так как некоторое время также занимает разметка участка и согласование карты высот с заказчиком, а так же устройство ленточного фундамента между воротными столбами.

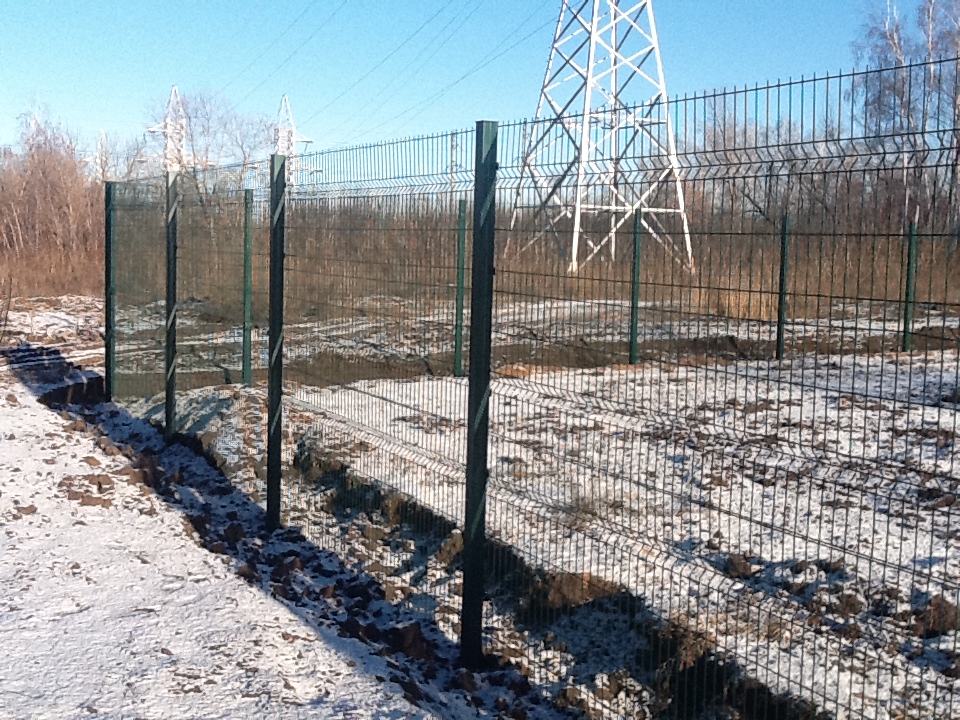

Так этот заказ протяженностью 100м мы поставили за 5 дней
http://www.foto-zaborov.ru/set...
Так этот заказ протяженностью 100м мы поставили за 5 дней
http://www.foto-zaborov.ru/set...
08.06.15 20:47
Филиппов Сергей
ЗаборЛего
ЗаборЛего
Логистика выполнения заказа при установке ЗАБОРЛЕГО следующая.
Заказчик через заполнение формы обратной связи или по почте, или по телефону сообщает понравившийся забор из представленных на сайте и менеджер, отвечающий на другом конце провода или почты, принимает к расчету ваш заказ с предоставлением предварительной сметы в течение суток. А на самом деле в течение трех-четырех часов. При согласии с предварительной стоимостью с вами согласовывается удобная для вас дата, время выезда на замер нашим сотрудником с целью расчета точной сметы и заключения договора. Выезд нашего сотрудника подразумевает согласование с заказчиком сроков выполнения заказа и условий оплаты аванса, который составляет 50% от общей стоимости сметы. После производства всех элементов забора, калитки и ворот вы получаете фото-отчет о проделанной работе и намеченную дату выезда монтажной бригады на установку забора. Монтаж забора проводится в короткие сроки и, как правило, составляет не более 3-5 дней при длине ограждения до 100м.
Заказчик через заполнение формы обратной связи или по почте, или по телефону сообщает понравившийся забор из представленных на сайте и менеджер, отвечающий на другом конце провода или почты, принимает к расчету ваш заказ с предоставлением предварительной сметы в течение суток. А на самом деле в течение трех-четырех часов. При согласии с предварительной стоимостью с вами согласовывается удобная для вас дата, время выезда на замер нашим сотрудником с целью расчета точной сметы и заключения договора. Выезд нашего сотрудника подразумевает согласование с заказчиком сроков выполнения заказа и условий оплаты аванса, который составляет 50% от общей стоимости сметы. После производства всех элементов забора, калитки и ворот вы получаете фото-отчет о проделанной работе и намеченную дату выезда монтажной бригады на установку забора. Монтаж забора проводится в короткие сроки и, как правило, составляет не более 3-5 дней при длине ограждения до 100м.
330 п.м. забора без калиток и ворот за сколько поставите по времени, вставка простая-евросетка (если делаете такую)?
Чем ваши заборы отличаются от бетонных? Последние на порядок красивее и крепче смотрятся, капитальнее
Порядок установки ведь тоже одинаковый, также как и срок
Порядок установки ведь тоже одинаковый, также как и срок
22.06.15 19:38
Филиппов Сергей
ЗаборЛего
ЗаборЛего
Красоту, невозможно определить одназначно, по этому случаю есть пословица, на вкус и на цвет товарища нет. Есть предпочтения и уверенность каждого в отдельности, в своем выборе. ЗАБОРЛЕГО ограждения современного типа с возможностью интеграции автоматики управления ворот, освещения, бетонные заборы это другое. Как правило ими ограждают зоны, промышленные зоны. Наши ограждения орентированны на уютные поселки с частными домо владениями, где комфортно жить не только владельцу, но и соседям.

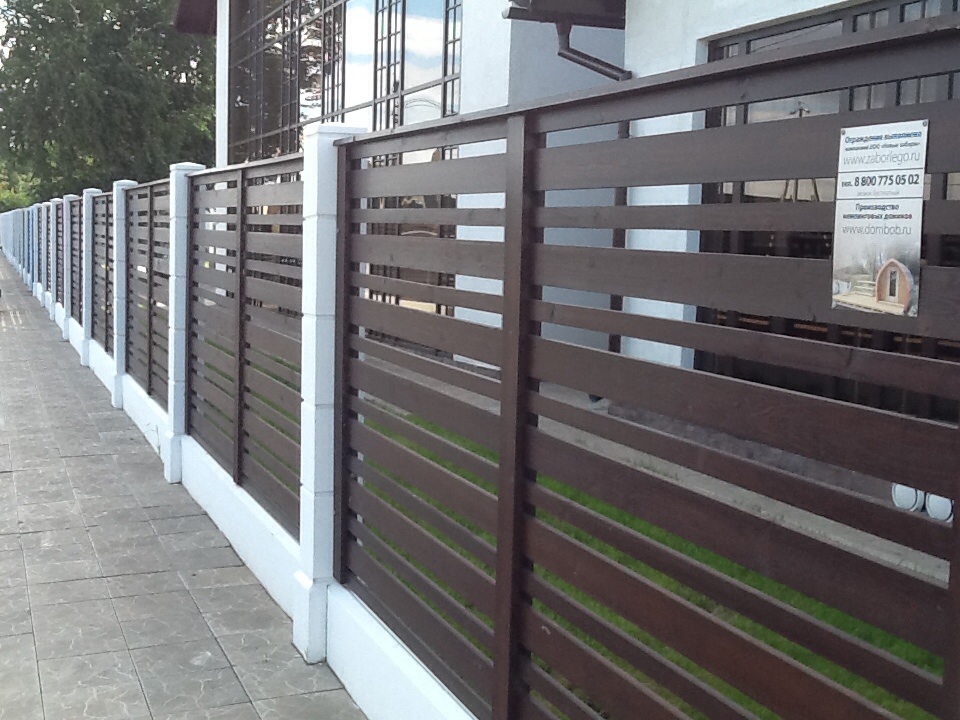

Вот бетонный забор.
Вот бетонный забор.
[quote author=Линза link=topic=57.msg458#msg458 date=1434977463]
10-12 дней
[/quote]
Фото сетчатых заборов есть у вас?
10-12 дней
[/quote]
Фото сетчатых заборов есть у вас?
22.06.15 21:17
Филиппов Сергей
ЗаборЛего
ЗаборЛего
Быстро! Если не привераете. В том году забор 40 метров с лентой и кирпичем бригада 4 чела ставила месяц с небольшим))) под конец уже подпинывал их сам
18.07.15 05:59
Филиппов Сергей
ЗаборЛего
ЗаборЛего
Раз на раз не приходиться, крайний заказ ставим 23 м уже второй день.
Сначало выставили столбы воротные 2 ворот и рядные, повесили 4 секции и уехали домой делать ворота, они то не стандартные. Во второй день ставим ворота и делаем забутовку камнем открытого пространства между цоколем и землёй, так как желание заазчика было сделать ровный забор по всей линии ограждения, при том что участок с уклоном.
Сначало выставили столбы воротные 2 ворот и рядные, повесили 4 секции и уехали домой делать ворота, они то не стандартные. Во второй день ставим ворота и делаем забутовку камнем открытого пространства между цоколем и землёй, так как желание заазчика было сделать ровный забор по всей линии ограждения, при том что участок с уклоном.
Монтаж ваших заборов шустрый, нечего сказать. Но ведь нужно какое то время чтобы подготовить заказ, собрать секции, залить бетон, затвердеет еще через сколько. Каковы реальные сроки выполнения заказа, общие?
Основные элементы ограждений, уже набравшиеся максимальной прочности, ожидают будущего владельца в наличие на нашем складе.
30.07.15 06:04
Филиппов Сергей
ЗаборЛего
ЗаборЛего
Все собирается элементарно, Ватсон.
Никакой сварки, работаем в белом))). Только подготовленные закладные на этапе производства и проушины оцинкованные. Позволяющие проводить монтаж технологично и оперативно.
Никакой сварки, работаем в белом))). Только подготовленные закладные на этапе производства и проушины оцинкованные. Позволяющие проводить монтаж технологично и оперативно.
21.08.15 14:20
Филиппов Сергей
ЗаборЛего
ЗаборЛего
После активного производственного процесса летом6 почти у всех франчайзи есть склад готовой продукции по основным позициям столбов и цоколей, так что при появление заказа останется решить вопрос по секциям и можно будет выезжать на установку ограждения со сдачей под ключ. Только установка откатных ворот может затянуть процесс сдачи до месяца.
18.10.15 08:44
Филиппов Сергей
ЗаборЛего
ЗаборЛего
Как выполняются сроки выполнения заказов:

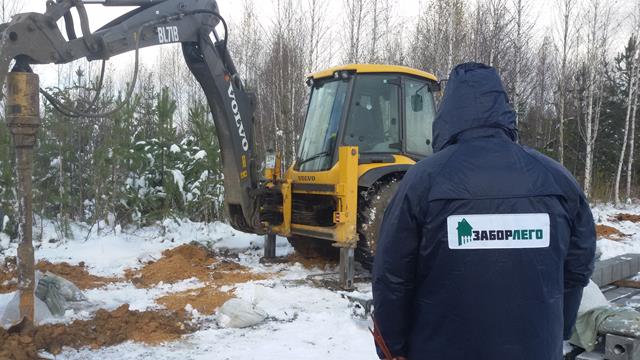

Заказ в Узюково. Замер заказа производил сам так как траектория проезда мимо этого поселения совпадала с возвращением из Казани. Требовалось оградить в первой версии заказа всего 20м с установкой калитки и ворот. На каждом из столбов фасадной части требовалось поставить светильники с автоматическим включением при наступление темноты. На линии ограждения было два больших куста-дерева и желание заказчика их оставить было принципиальным. Когда же приехали на монтаж и увидели подрезанные кусты-деревья, то между прочим увидели и выгребную яму, как раз находящуюся под местом под столб. Пришлось менять рисунок и количество столбов с цоколями и секциями. А так как таких столбов в наличие нет то и время выполнения заказа в целом оттянулось на три недели.
Заказ в Сокских Зорях под Самарой. Замер заказа опять же проводил я и периметр ограждения длинною в 96 м не имел в принципе подводных камней. Ворота и калитку отложили на следующий год.
Через неделю все поставили, столбы и цоколя и в последний момент жена заказчика отказалась от нашего материала на секции, а я отказался от её, так как не имел представление ни о сроках поставки, ни о качестве, ни о ценах и размерах исходного материала.
Через две недели заказчица проявив инициативу согласилась все же с нашим материалом и приехала проконтролировать его качество. Все устроило.
Через два дня звонят и говорят соседи настояли на переносе 6 столбов. Спрашиваю в чем дело, говорят не удалось договориться с соседями. А у нас начались дожди и ломается вся схема и сроки выполнения всех последующих заказов, так как в наши планы ещё вмешивается погода.
Вместо оперативного выполнения заказа на установку которого ушло бы не более 4 дней мы тратим уже 6 день установки.
По этому заказу развернутую статью я напишу позже, но уже сейчас понятно, что хотелки заказчика ломают нам все планы.
Заказ в Узюково. Замер заказа производил сам так как траектория проезда мимо этого поселения совпадала с возвращением из Казани. Требовалось оградить в первой версии заказа всего 20м с установкой калитки и ворот. На каждом из столбов фасадной части требовалось поставить светильники с автоматическим включением при наступление темноты. На линии ограждения было два больших куста-дерева и желание заказчика их оставить было принципиальным. Когда же приехали на монтаж и увидели подрезанные кусты-деревья, то между прочим увидели и выгребную яму, как раз находящуюся под местом под столб. Пришлось менять рисунок и количество столбов с цоколями и секциями. А так как таких столбов в наличие нет то и время выполнения заказа в целом оттянулось на три недели.
Заказ в Сокских Зорях под Самарой. Замер заказа опять же проводил я и периметр ограждения длинною в 96 м не имел в принципе подводных камней. Ворота и калитку отложили на следующий год.
Через неделю все поставили, столбы и цоколя и в последний момент жена заказчика отказалась от нашего материала на секции, а я отказался от её, так как не имел представление ни о сроках поставки, ни о качестве, ни о ценах и размерах исходного материала.
Через две недели заказчица проявив инициативу согласилась все же с нашим материалом и приехала проконтролировать его качество. Все устроило.
Через два дня звонят и говорят соседи настояли на переносе 6 столбов. Спрашиваю в чем дело, говорят не удалось договориться с соседями. А у нас начались дожди и ломается вся схема и сроки выполнения всех последующих заказов, так как в наши планы ещё вмешивается погода.
Вместо оперативного выполнения заказа на установку которого ушло бы не более 4 дней мы тратим уже 6 день установки.
По этому заказу развернутую статью я напишу позже, но уже сейчас понятно, что хотелки заказчика ломают нам все планы.
02.11.16 10:25
Филиппов Сергей
ЗаборЛего
ЗаборЛего
На дворе ноябрь. Заказы принимаем с установкой только на весну. Но отгрузку готовой продукции для строительных бригад и самостоятельной установки ведем круглый год.
